EX ANTE – Las observaciones al proyecto de transmisión Kimal-Lo Aguirre siguen aumentando. Si en una primera etapa se realizaron casi 1.700 acotaciones de entidades públicas, en la siguiente se sumaron otras 900, totalizando casi 2.600 observaciones. El proyecto ingresó su evaluación de impacto ambiental (EIA) en octubre de 2023, es decir, hace poco más de 9 meses y con una inversión de US$ 1.480 millones.
- La dirección ejecutiva del Servicio de Evaluación Ambiental (SEA) publicó en junio un anexo de Participación Ciudadana al Informe Consolidado de Solicitud de Aclaraciones, Rectificaciones o Ampliaciones (ICSARA). Esto en el marco del Estudio de Impacto Ambiental (EIA) del proyecto megalínea de transmisión eléctrica Kimal-Lo Aguirre.
- A finales de enero, el SEA publicó el ICSARA, documento de 753 páginas donde se registraron 1.698 observaciones realizadas por el conjunto de los órganos del Estado con competencia ambiental.
- Luego, cinco meses después, se publicó el anexo que contiene las observaciones de la ciudadanía que han sido declaradas admisibles. Se consideraron casi 900 comentarios.
- Así, el proyecto totaliza unas 2.600 observaciones.
- Conexión es el consorcio a cargo de la construcción del proyecto. Está conformado por Transelec, Isa Inversiones Chile y China Southern Power Grid International.
- La compañía tiene plazo hasta el próximo 30 de septiembre para entregar las respuestas al ICSARA.
- Sebastián Fernández, gerente general de la empresa, señaló que “actualmente estamos preparando respuestas a las observaciones del Informe Consolidado de Aclaraciones, Rectificaciones o Ampliaciones, que fueron levantadas por los servicios con competencia ambiental y las comunidades que participaron del proceso de participación ciudadana”.

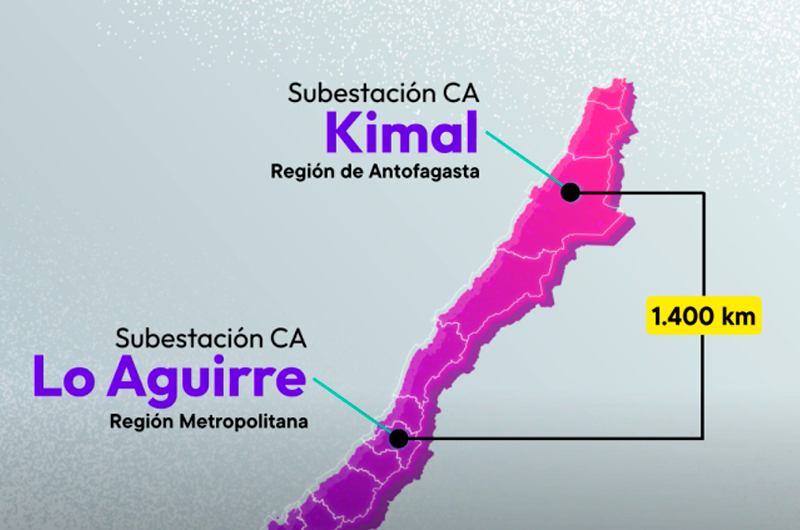

Iniciativa clave. Kimal-Lo Aguirre será la primera línea de transmisión eléctrica de corriente continua que se construirá en Chile. Se espera que esté operando en 2029 y cuenta con una longitud de más de 1.400 km.
- El proyecto es indispensable para el cumplimiento de las metas de descarbonización al 2050.
- Para conocedores del tema, la iniciativa podría generar un impulso importante de las energías renovables del país.
- Es clave para el aprovechamiento de energías limpias que hoy se pierden -principalmente en el norte- por falta en la capacidad de transmisión.
- Kimal-Lo Aguirre forma parte del plan de expansión de la transmisión en Chile de 2017, elaborado por la Comisión Nacional de Energía.
Más sobre el proyecto. La línea de transmisión Kimal-Lo Aguirre operará entre la Subestación Kimal en la comuna de María Elena, Región de Antofagasta, y la Subestación Lo Aguirre en la comuna de Pudahuel, Región Metropolitana. Tendrá una capacidad de hasta 3 mil MW de energías limpias.
- En el proceso de licitación del proyecto -llevada a cabo entre 2020 y 2021- el Consorcio Yallique (grupo a cargo de la construcción) ofreció US$ 116,3 millones de Valor Anual de Transmisión por Tramo (VATT), y el otro participante ofertó un 40% más (US$ 197,2 millones).
- En su etapa de construcción Kimal-Lo Aguirre generará un peak de 10.000 empleos directos y un promedio de 5.000.
- Las actividades de la empresa estarán concentradas en dos aéreas: La construcción de las subestaciones convertidoras (una en Lo Aguirre y otra en Kimal), y en la construcción de la línea de transmisión.
- Respecto a las comunidades identificadas, la empresa determinó que el proyecto abarca 5 regiones y alrededor de 30 comunas, con más de 150 localidades.
- “El trabajo de información temprana y relacionamiento con las comunidades en el territorio realizado desde junio de 2022 hasta previo al ingreso del Estudio de Impacto Ambiental en octubre de 2023, nos permitió detectar las principales inquietudes que serán respondidas según las directrices definidas por la autoridad ambiental”, agregó Fernández.
Antecedente a considerar. A fines de abril, se rechazó el proyecto llamado “Sistema de Transmisión Zonal Grupo 3 S/E Itahue- S/E Hualqui” de la empresa Mataquito Transmisora de Energía, filial de la española Celeo. La iniciativa contempla una inversión de US$324 millones y es el segundo proyecto más relevante de transmisión eléctrica bajo tramitación ambiental.
- Entre los fundamentos del rechazo se encuentran observaciones de la Conaf respecto a la intervención y alteración de hábitat para los bosques nativos en dos de las 1.387 torres que se construirán en el trazado.
- La decisión se dio en línea al Informe Consolidado de Evaluación (ICE), el cual recomendaba rechazar el EIA de la iniciativa.
Fuente: Ex Ante, Martes 09 de Julio de 2024
